  4. 渣土如何变骨料?除杂 + 破碎 + 筛分全流程详解

渣土如何变骨料?除杂 + 破碎 + 筛分全流程详解

作者:SCH发布时间:2026-04-16

如果您想了解我们的产品,欢迎点击咨询,即享优惠报价,有专人24小时在线为您服务!

在线咨询

加好友咨询

扫一扫,加好友

您有什么问题 随时随地为您解答

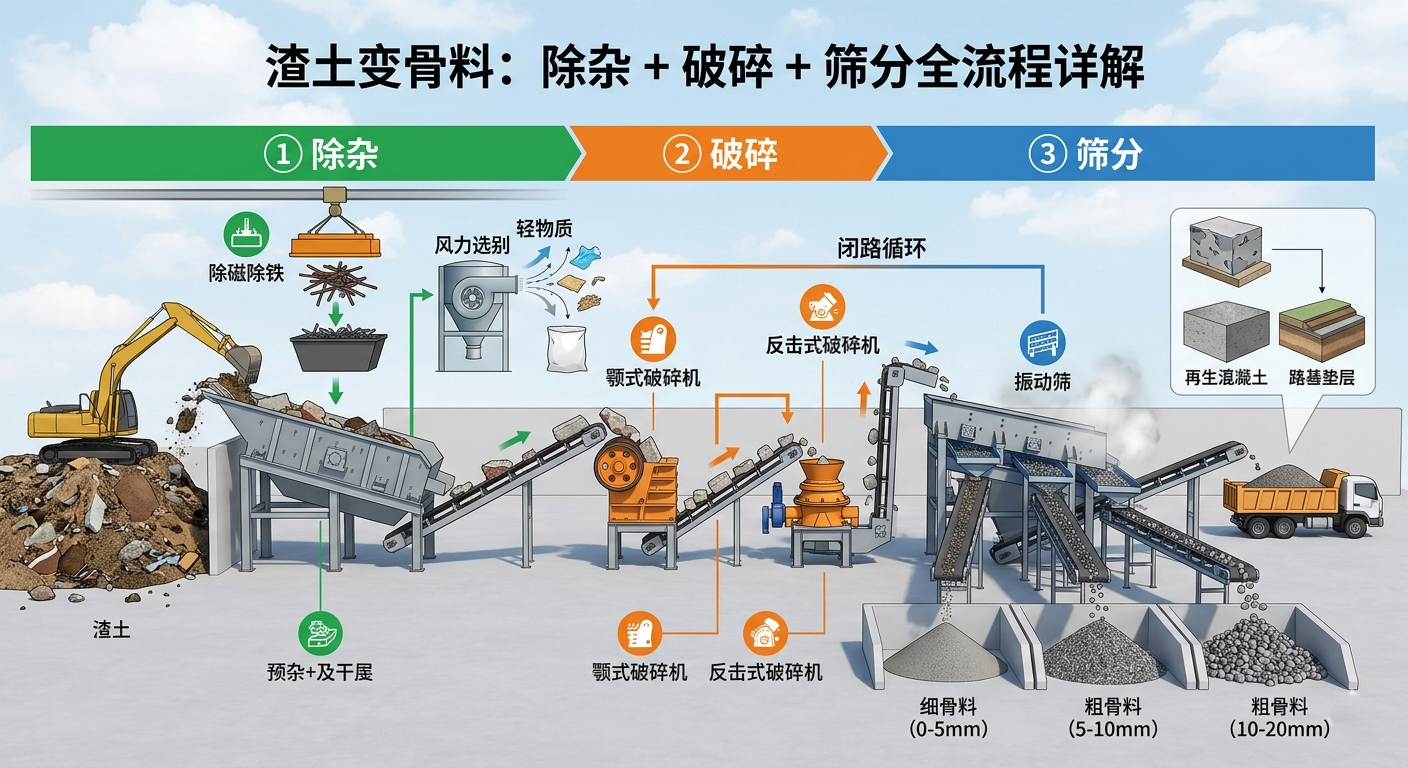

城市建设每天都在产生大量渣土——地铁开挖、楼盘基础施工、道路改造……这些渣土往往混杂着碎石、泥土、砖渣、金属杂物,大量倾倒不仅造成环境污染,处置费用也是一笔不小的开支。但是懂行的经过专业的除杂、破碎、筛分处理,这些看似毫无价值的渣土,完全可以转化为市场热销的再生骨料,实现变废为宝、以废制废。本文将完整解析渣土变骨料的全工艺流程。

一、渣土的成分和处理难点

渣土并不是单一物质,而是多种固体废弃物的混合体。根据来源不同,渣土成分有较大差异:

渣土来源 主要成分 处理难点
基础开挖渣土 砂土、碎石、少量粘土 含泥量高,需重点除泥
拆迁混合渣土 混凝土块、砖渣、钢筋、木料 杂质多样,除铁、除木是关键
道路改造渣土 沥青料、碎石、泥土 沥青黏附,影响骨料品质
地铁隧道渣土 岩石碎块、泥浆土、矿物粉尘 含水率高,需晾晒或烘干预处理
河道清淤渣土 淤泥、砂石、有机物 有机质多,需固化处理

正是由于成分复杂、杂质多样,渣土处理对生产线的除杂能力要求极高。如果只是粗放地破碎筛分,成品骨料含泥量、含杂量均难以达标,卖不出好价格、甚至无法销售。

二、第一步:除杂——去掉影响骨料品质的一切异物

除杂是渣土处理的首道关口,也是保证后续破碎和筛分正常运行的前提。主要分为三个环节:

1. 预筛分——剔除超大块物料和泥土

通过振动给料机的格条筛,将粒径大于500mm的超大块岩石、混凝土剔除(需人工或挖机先破小),同时将细粒泥土通过格条间隙直接筛落,减少后续破碎机的无效负荷。

关键参数:格条间距一般设为150-300mm,依据进料物料的最大粒径灵活调整。

2. 磁选除铁——保护破碎机免受钢筋破坏

拆迁类渣土中钢筋含量极高,必须在进入破碎机前通过皮带式永磁除铁器将铁件全部吸除。未能有效除铁,钢筋进入颚破或反击破后,轻则卡机、重则损坏衬板和转子,维修成本极高。

除铁器一般安装在振动给料机出料端皮带上方,磁场强度根据渣土含铁量选配,常用型号磁场强度在1500-3500高斯之间。

3. 轻物质分离——去除木块、泡沫、塑料

利用风选轻物质分离器,通过调节风量,将密度较轻的木块、泡沫板、塑料袋等杂物从物料流中吹离。这一步通常布置在破碎后、筛分前,对提升骨料纯净度至关重要。

三、第二步:破碎——将渣土中的石质成分压碎成骨料粒径

渣土破碎通常分为粗碎和中细碎两个阶段,两种破碎机组合使用,兼顾产能与粒形。

破碎阶段 推荐设备 进料粒径 出料粒径 处理量
粗碎 颚式破碎机 100-500mm 100-150mm 50-800t/h
中细碎 反击式破碎机 100-150mm 0-40mm 80-350t/h

为什么渣土破碎首选反击式破碎机?反击破的板锤对物料有冲击、劈裂、研磨的综合作用,能有效剥离附着在碎石上的泥浆和砂浆层,使骨料表面更洁净。同时反击破产品针片状含量低,粒形更接近天然骨料,满足高品质再生骨料的市场需求。

对于渣土含水率较高(超过15%)的情况,建议进料前进行摊晒或使用板式给料机配合预筛,避免物料堵塞给料口,影响破碎机正常运转。

如果对成品骨料粒形要求较高(如生产机制砂或高标号再生混凝土用骨料),可在反击破后增加一台制砂机(VSI)进行整形,进一步改善粒型、降低针片状比例。

四、第三步:筛分——按粒径精准分级,多规格同步出料

破碎后的物料粒径分布宽泛(0-40mm),需通过振动筛分机按市场需求分级出料。一条标准生产线通常配置2-4层振动筛,可同时输出以下规格:

骨料规格 主要用途 参考市价(元/吨)
0-5mm(再生细骨料/砂) 砂浆、砌筑用砂、路基回填 15-30
5-10mm 混凝土细骨料、透水砖基层 20-35
10-20mm C25-C40混凝土配制、道路基层 25-40
20-31.5mm 路基垫层、大体积混凝土 20-35
31.5mm以上(超粒径返料) 返回破碎机二次破碎 ——

筛分机的筛网目数和倾角是影响分级效果的关键参数。筛网倾角一般设定在15-20度,筛孔尺寸根据产品规格需求定制。超出目标粒径的物料通过皮带返料至破碎机,实现闭路循环,确保最终出料均符合规格。

对于含泥量较高的物料,还可在筛分环节引入水洗筛分工艺——通过向筛面喷水冲洗,将附着在骨料表面的泥粉冲净,使再生骨料的含泥量降至1%以内,满足高品质骨料标准。

五、完整工艺流程图解

一条标准渣土处理生产线,各工序节点如下:

节点 工序名称 主要设备 目的与作用
01 渣土进场 + 堆料 料场、挖掘机 统一堆放,按来源分区管理
02 给料 + 预筛分 振动给料机(带格条) 均匀喂料,预筛细粒泥土,控制进料粒度
03 磁选除铁 皮带永磁除铁器 吸除钢筋、铁丝等金属件,保护破碎机
04 粗碎 颚式破碎机 将大块物料破碎至100-150mm,降低后续破碎负荷
05 中细碎 反击式破碎机 破碎至0-40mm,同步剥离砂浆层,改善骨料洁净度
06 轻物质分离 风选轻物质分离器 风选去除木屑、泡沫、塑料等轻质杂物
07 振动筛分 圆振动筛(2-4层) 按粒径分级,超粒径返料闭路循环
08 水洗(可选) 轮式洗砂机 / 螺旋洗砂机 含泥量高时使用,将骨料含泥量降至1%以下
09 成品堆存 + 出货 皮带输送机、成品料仓 分规格堆存,装车出货

渣土处理的独特优势在于双重盈利模式:一方面向渣土来源方收取消纳费,另一方面将再生骨料对外销售,两头都有收入,投资回收期通常在8-18个月。

总结:渣土变骨料的核心在于"除杂要彻底、破碎要到位、筛分要精准"。一条配置合理的生产线,从进料到出成品需经历预筛给料、磁选除铁、粗碎细碎、风选除轻、振动筛分、可选水洗共九个关键节点。每个节点的设备选型和工艺参数都直接影响最终骨料的品质和盈利能力。黎明重工专注建筑固废处理装备研发制造,可根据渣土来源、日处理量、场地条件为您定制最优方案,欢迎来电咨询。

您的渣土处理项目适合哪种配置? 告诉我们日处理量、渣土类型、场地面积,专业工程师为您出具设备清单和投资回收测算 点击在线咨询,获取专属配置方案

欢迎转载《渣土如何变骨料?除杂 + 破碎 + 筛分全流程详解》,转载请注明来源:https://www.lmzkjq.com/news/1320.html

免责声明:本文含 AI 辅助创作,所有内容仅作行业参考,不构成广告承诺与投资建议:
1、设备参数、产能、性能数据为标准工况标定 / 行业参考值,无权威出处的统计、对比数值仅供参考,实际运行效果受原料、工况、配置影响存在浮动;
2、文中产品对比仅客观陈列信息,不评判优劣排名,不含任何绝对化效果保证;
3、提及设备价格、项目投入仅为参考区间,随市场、配置、地区动态调整,不作为正式报价;
4、客户案例、产能收益仅对应特定现场条件,不代表全部项目可达成同等回报,本司不承诺投资盈利、回本周期; 项目采购、投资决策请实地调研并咨询专业技术人员定制方案,访客自行依据本文内容决策产生的全部风险自行承担。

留言获取设备资料和报价清单

厂家直供,欢迎来厂洽谈

24小时客服在线 等待您的咨询

  • 量身定制,提供多样化解决方案

  • 支持来厂参观,具体供货周期以订单确认为准

  • EPC总包服务

点击此处快捷留言
x

您有此需求?快捷留言获取厂家报价

  • 可以发一下颚破的设备型号及其电机功率吗

  • 现在颚破的型号和报价大概在什么范围

  • 机器有现货吗,多久发货?

  • 成套的制砂生产线需要多少钱?

  • 我想预约就近参观考察碎石生产线作业现场

*请您放心!我们会对您的信息严格保密!

相关新闻

  • 建筑垃圾破碎出来的骨料质量怎么样,工程能用吗?

    在建筑垃圾资源化利用的推广过程中,有一个问题出现的频率最高:"建筑垃圾破碎出来的骨料质量到底行不行?工程上能用吗?"这个问题不仅来自工程承包商和混凝土搅拌站,也是很多准备投

    2026-06-18
  • 机制砂替代河沙全套生产工艺:制砂 + 精准级配调整,成品可供搅拌站

    随着河道采砂规范化管控持续推进,不少搅拌站企业反馈天然河砂供货稳定性波动较大,采购成本长期承压。利用机制砂合理替代天然河砂早已成为行业主流发展方向,不少厂区在投产过程中容易遇到成品骨料 MB 指标不合格、颗粒级配失衡、石粉含量难以精准调控等难题。本文梳理从原料入厂到成品出料完整生产流程,详解成套工艺布局、核心设备选型与骨料级配调控实操方案,供新建砂石项目、现有产线升级优化的从业者参考。

    2026-06-17
  • 时产100-300吨建筑垃圾破碎生产线全套配置解析

    当投资者准备上马一条建筑垃圾处理生产线时,面对的头一个问题往往不是品牌选哪家,而是——我该建多大规模的线?时产100吨、200吨、300吨,投入差距悬殊,产出逻辑也不一

    2026-06-15
  • 砂石厂,想优化生产线?从给料、破碎、筛分到输送,这套优化方案帮您提质增效

    不少砂石厂老板咨询反映:厂区设备完好、原料储备充足、人工配置到位,实际日产却始终达不到预期产量。排查后发现,多数并非设备硬件故障,而是产线四大工序存在瓶颈制约:给料供料不均、破碎机进料不足、筛网频繁堵料、皮带跑偏降速。各类小问题叠加,会显著拉低整条生产线综合运转效率。本文从四大环节逐一拆解,梳理现场高发问题与对应优化方案。

    2026-06-13
  • 建筑垃圾处理工艺流程详解

    在建筑垃圾资源化项目的规划阶段,很多投资者把注意力集中在设备品牌和报价上,却忽视了一个更根本的问题——工艺流程设计是否合理。实际上,两条配置相近的生产线,如果

    2026-06-11
  • 做砂石生产线,别盲目跟风!根据原料选设备,才是降本增效的关键

    砂石生产线投资少则几十万,多则上千万,设备一旦定型,再改造代价很大。偏偏行业里有一个普遍现象:看到别人用锤破、用反击破出了效益,就跟着买,根本没想过原料差异有多大。

    2026-06-10
