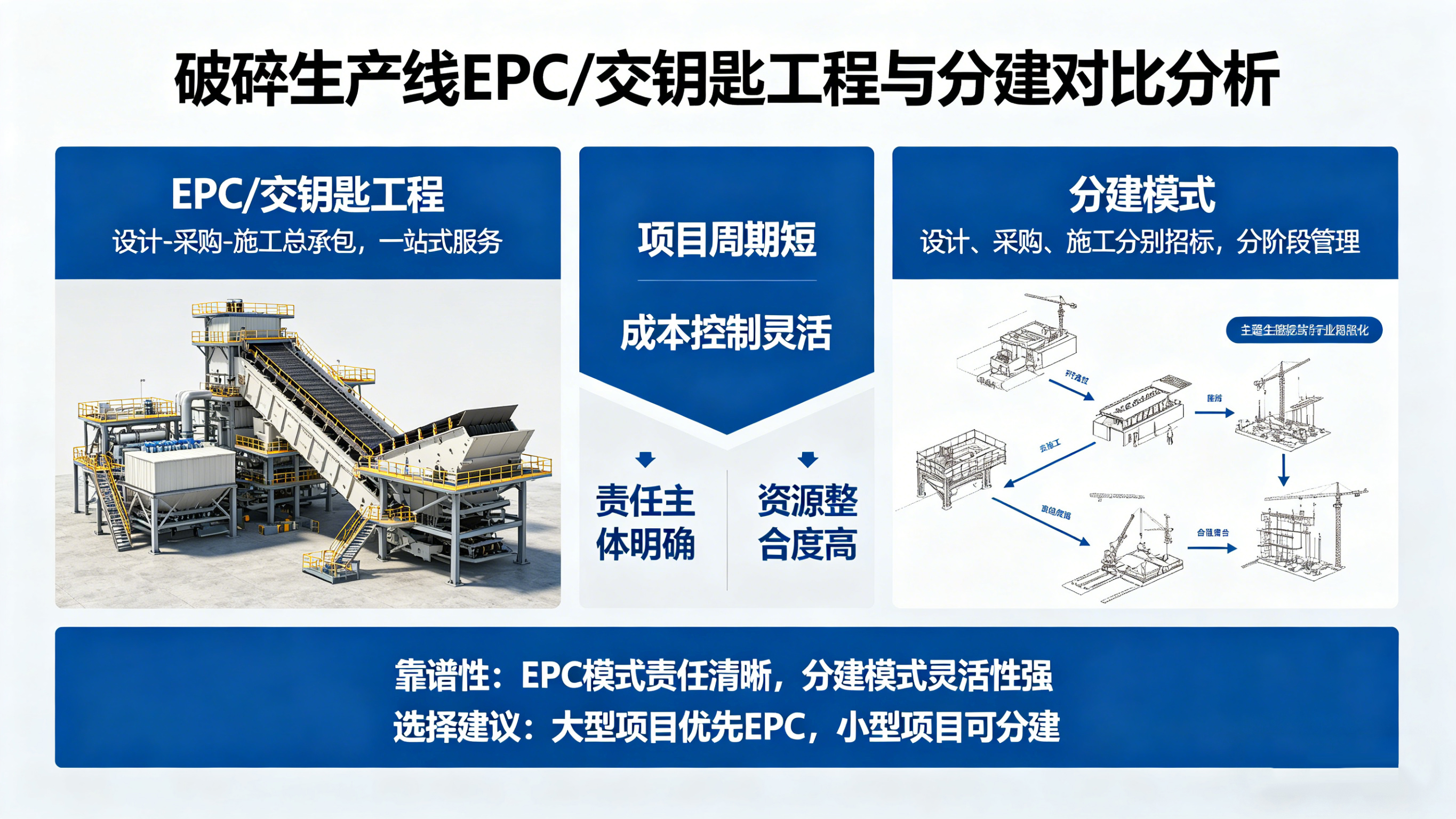

破碎生产线EPC/交钥匙工程靠谱吗?总包和分建哪个好?

作者:SCH发布时间:2026-04-27

如果您想了解我们的产品,欢迎点击咨询,即享优惠报价,有专人24小时在线为您服务!

在线咨询

加好友咨询

扫一扫,加好友

您有什么问题 随时随地为您解答

投资一条时产200吨的破碎生产线,设备、土建、安装、调试、培训……每个环节都需要决策。很多业主在签合同时面临两种选择:找一家厂商"一揽子搞定"(EPC总包/交钥匙),还是自己分头采购、各专业分包(分建模式)?

两种模式各有优劣,没有绝对的好坏。但行业内确实存在大量EPC合同陷阱和分建失控案例,导致工期延误、超支严重、设备无人负责。本文系统拆解两种模式,帮你判断哪个更适合自己的项目。

⚙️ 一、什么是EPC/交钥匙工程?

EPC是"Engineering(设计)、Procurement(采购)、Construction(施工)"三个英文单词的缩写,也叫"总承包模式"。破碎行业俗称"交钥匙工程"——承包商负责从方案设计、设备采购、土建施工、安装调试,到人员培训、试运行移交,全程一手包办,业主拿到钥匙直接开机生产。

模式 定义
EPC / 交钥匙总包 由一家承包商统一负责设计、采购、施工、安装、调试全流程,业主只需提供场地和资金,验收合格后移交运营
分建模式 业主自行或委托咨询公司统筹,分别签订设备采购合同、土建施工合同、安装合同等,各专业分包独立执行

📊 二、两种模式核心差异对比

对比维度 EPC / 交钥匙总包 分建模式
责任主体 单一责任方,出问题直接找总包 多方责任分散,扯皮风险高
业主管理负担 轻,只需做关键决策和验收 重,需要自建协调团队
工期控制 总包统筹,交叉作业效率高 各专业衔接靠业主协调,易窝工
总造价 通常高于分建(含管理费和利润) 精打细算可节省10-20%
设备选型话语权 总包主导,业主话语权弱 业主自主选型,品牌可控
后期维护责任 质保期内总包统一负责 各厂商各自负责,界面清晰
适合业主类型 无工程管理经验、首次建设、资源有限的业主 有工程经验、追求品控、有专业团队的业主

⚠️ 三、EPC总包的四大潜在风险

EPC模式并非没有代价。行业内存在大量以"交钥匙"为名、实则偷工减料或虚报造价的案例。以下四类风险最为高发,签合同前必须提前防范。

风险一:设备以次充好

总包模式下,业主对具体设备品牌和型号往往没有话语权。部分总包为压缩成本,以低端杂牌替换合同约定的知名品牌,或选用二手翻新设备。合同若未明确设备品牌、型号、出厂年份、关键技术参数,验收时很难追责。

防范措施:合同附件中逐台列明设备品牌、型号、功率、产地,关键设备(颚破、反击破、振动筛)注明出厂合格证和铭牌核查条款。

风险二:产能虚标

合同写"时产200吨",实际达产只有120-150吨,超差部分被解释为"物料含水率高"或"骨料规格影响产量"。由于合同缺乏明确的验收工况说明(物料硬度、含水率、入料粒径),业主很难维权。

防范措施:验收条款明确产能测试工况(物料类型、入料粒径上限、含水率上限、出料粒径要求),并约定连续72小时满负荷运行验收标准。

风险三:工程量虚报

土建基础、钢结构平台、电气线缆等隐蔽工程,是EPC合同中最容易虚报造价的环节。业主缺乏专业知识,难以核实工程量清单是否合理,总包报价中隐性利润空间可达30%以上。

防范措施:要求总包出具详细工程量清单(含图纸),过程中委托第三方监理或专业造价咨询对隐蔽工程进行现场签证。

风险四:质保期后失联

部分小型EPC承包商在质保期结束后服务能力急剧下降,备件供应断货、技术人员离职、售后响应慢。生产线出现故障时,业主对各设备的供应商信息一无所知,维修极为被动。

防范措施:合同中要求总包在移交时提供完整的《设备档案》——每台设备的厂商名称、联系方式、备件型号、操作手册,业主掌握"二线联系"权。

🔍 四、分建模式的四大难点

分建模式看似成本可控,但对业主自身的管理能力要求极高。以下四类问题是分建项目超工期、超预算的核心根源。

难点一:设备与土建接口不匹配

颚破基础预留尺寸、振动筛钢结构荷载、皮带机廊道标高……这些参数必须在土建施工前与设备厂商确认。分建模式下,土建方和设备方各自为政,业主协调不到位时,基础返工、钢结构改造的情况极为常见,一次返工损失少则数万、多则数十万。

难点二:安装资质和质量失控

分建模式下,安装队往往是业主自行联系的本地施工队,资质参差不齐。设备安装精度不达标(如振动筛水平偏差、皮带跑偏),导致开机后频繁故障,而设备厂商以"非原厂安装"为由拒绝保修,责任无从追究。

难点三:调试周期拉长

颚破、反击破、振动筛、皮带机是一个联动系统,任何一台设备参数不匹配都会影响整线产能。分建模式下各厂商单独调试、互不统筹,联调阶段暴露出大量接口问题,整线调试时间往往比EPC模式长2-4倍。

难点四:业主需要专业协调能力

分建模式要求业主(或其委托的项目经理)同时具备设备选型、土建图纸审核、安装工艺管理、联调组织等多项专业能力。缺乏经验的业主贸然采用分建,最终付出的管理成本和时间成本,往往远超EPC溢价部分。

🏗️ 五、如何判断哪种模式更适合你?

业主情况 推荐模式 核心理由
首次建设破碎线,无工程管理团队 EPC总包 管理负担轻,责任清晰,降低因经验不足造成的失误
已有生产线运营经验,有专职设备工程师 分建模式 自主选型,品控更强,可节省10-20%综合造价
工期要求紧(6个月内投产) EPC总包 总包统筹交叉施工,工期比分建快30-50%
预算有限,追求最低综合造价 分建模式 去掉总包管理费和利润溢价,直接对接设备厂商和施工队
对设备品牌有指定要求(如指定颚破品牌) 分建模式 或 限定EPC EPC可做,但必须在合同中逐台锁定品牌型号,否则总包有替换空间
偏远矿区,本地资源匮乏,协调成本极高 EPC总包 总包负责协调物流、施工队、调试人员进场,业主无需反复跑现场

📋 六、选EPC总包必须做的5件事

选择EPC模式不代表可以放手不管。以下5项是保护业主利益的核心动作,缺一不可:

序号 事项 具体要求
01 锁定设备清单 合同附件逐台列明品牌、型号、功率、主要参数,不允许"同等替代"条款
02 明确验收标准 验收工况(物料、粒径、含水率)写入合同,约定72小时连续满负荷产能测试
03 委托第三方监理 土建基础、设备安装关键节点引入第三方监理,隐蔽工程必须现场签证后方可覆盖
04 分段付款 预付款不超过合同额30%,按设备到货、土建完工、安装完成、联调验收四个节点分期支付,尾款10%质保期后结清
05 索要设备档案 移交时要求提供每台设备的厂商联系方式、备件型号清单、操作手册,掌握售后"直通车"

📌 核心结论

EPC总包和分建没有绝对的优劣,关键在于业主自身的管理能力和项目条件。首次建设、无团队、工期紧——选EPC有经验、追品控、重成本——选分建。无论哪种模式,合同条款才是真正的保障。

EPC"靠不靠谱",不在于模式本身,在于总包的实力和合同的严密程度。选一家有完整施工案例、能出具质保承诺、愿意接受第三方监理的总包,交钥匙工程才真正值得信赖。

计划新建破碎生产线,不确定该选EPC还是分建?

告诉我您的项目规模、物料类型和现有团队情况,
我们的工程师将为您免费出具一套建设模式建议和设备配置方案。

👉 立即在线咨询

欢迎转载《破碎生产线EPC/交钥匙工程靠谱吗?总包和分建哪个好?》,转载请注明来源:https://www.lmzkjq.com/news/1324.html

留言获取设备资料和报价清单

厂家直销,购机立享出厂价优惠

24小时客服在线 等待您的咨询

  • 量身定制,提供多样化解决方案

  • 现货供应,支持来厂参观

  • EPC总包服务,助您成功建厂

点击此处快捷留言
x

您有此需求?快捷留言获取厂家报价

  • 可以发一下颚破的设备型号及其电机功率吗

  • 现在颚破的型号和报价大概在什么范围

  • 机器有现货吗,多久发货?

  • 成套的制砂生产线需要多少钱?

  • 我想预约就近参观考察碎石生产线作业现场

*请您放心!我们会对您的信息严格保密!

相关新闻
